Radschnellweg Egelsbach in einer Kurve

Allgemeine Informationen

Allgemeine Informationen

Das Radfahren im Kreis Bergstraße wird immer beliebter; unabhängig davon, ob mit dem Fahrrad Wege zur Arbeit, zum Supermarkt oder zu Verabredungen zurückgelegt werden. Die Nutzung des Fahrrads ist umweltfreundlich, macht Spaß und fördert zudem die Gesundheit.

Durch die technische Weiterentwicklung und die ständige Verbesserung von Fahrrädern, insbesondere von Elektrofahrrädern, können größere Entfernungen schneller und mit kleinerem Kraftaufwand überwunden werden.

Um den Pendlerinnen und Pendlern, die bereits ein Fahrrad nutzen und denjenigen, die vom Auto auf das Fahrrad wechseln, eine sichere Radwegeverbindung zu bieten, werden immer mehr Radschnellwege gebaut.

Radschnellwege, zu denen auch Raddirektverbindungen zählen, besitzen dabei besonders hohe Potenziale, um den Pendlerverkehr vom Auto auf das Fahrrad zu verlagern und den Anteil der Fahrrad-Pendlerinnen und -Pendlern zu erhöhen. Radschnellwege zeichnen sich vor allem durch große Breiten, eine gute Oberflächenqualität und eine bevorrechtigte Verkehrsführung, insbesondere an Knotenpunkten, aus.

Charakteristika einer Raddirektverbindung

Um ein zügiges Vorankommen zu ermöglichen, haben Raddirektverbindungen bestimmte Anforderungen an die Längs- und Querneigung der Fahrbahn, sodass diese nicht zu steil ist und eine besonders gute Oberflächenbeschaffenheit, die aus Asphalt oder Beton hergestellt wird.

Trennung vom Fußverkehr:

Um die Sicherheit der Verkehrsteilnehmenden sicherzustellen, wird eine Trennung vom Rad- und Fußverkehr angestrebt.

Der Fußverkehr wird bei der Herstellung von Raddirektverbindungen, bspw. durch die Anlage eines begleitenden Gehweges berücksichtigt. Dabei wird eine wahrnehmbare Trennung zwischen Rad- und Gehweg bevorzugt. Eine Trennung kann bspw. ein taktiler Grenzstreifen oder ein angelegter Grünstreifen sein.

Führungsform:

Eine Raddirektverbindung verläuft an unterschiedlichen Orten und besitzt dementsprechend nicht immer die gleiche Führungsform.

Je nach dem, wie sich die Gegebenheiten vor Ort gestalten und wie viel Fläche zur Verfügung steht, wird zwischen verschiedenen Führungsformen gewählt, da diese unterschiedliche Breiten besitzen.

Grundsätzlich unterscheidet man die Führungsformen wie folgt:

  • Selbstständig geführte Verbindungen

    Selbstständig geführte Verbindungen können sowohl inner- als auch außerorts vorkommen und verschiedene Breiten besitzen, die von einer innerörtlichen Verbindung oder einer Verbindung außerorts abhängen.
    Die selbstständig geführten Verbindungen können nochmals untergliedert werden in:

    • Getrennte Führung von Rad- und Fußverkehr mit Zweirichtungsverkehr
    • Gemeinsame Führung von Rad- und Fußverkehr mit Zweirichtungsverkehr
    • Landwirtschaftliche Wege (nur außerorts)

    Nachfolgend werden Beispiele für einen getrennten Geh-/ Radweg und einen landwirtschaftlichen Weg dargestellt:


    Darstellung eines Querschnittes für einen getrennten Geh- und Radweg; der Radweg ist als Zweirichtungsradweg ausgeführt
    Darstellung eines Querschnittes für einen Wirtschaftsweg, der von Radfahrenden in beide Richtungen genutzt werden darf
  • Verbindungen an Hauptverkehrsstraßen

    Verbindungen an Hauptverkehrsstraßen können sowohl inner- als auch außerorts vorkommen und verschiedene Breiten besitzen, die von einer innerörtlichen Verbindung oder einer Verbindung außerorts abhängen.

    Die Verbindungen an Hauptverkehrsstraßen können nochmals untergliedert werden in:

    • Getrennte Führung von Rad und Fußverkehr mit Einrichtungsverkehr
    • Getrennte Führung von Rad und Fußverkehr mit Zweirichtungsverkehr (einseitig)
    • Gemeinsame Führung von Rad- und Fußverkehr mit Einrichtungsverkehr
    • Gemeinsame Führung von Rad- und Fußverkehr mit Zweirichtungsverkehr
    • Radfahrstreifen (nur innerorts)
    • Radfahrstreifen mit zugelassenem Linienbusverkehr (nur innerorts)

    Nachfolgend werden Beispiele für einen Radfahrstreifen, einen Einrichtungsradweg und einen Zweirichtungsradweg dargestellt:

    Darstellung eines Querschnittes für einen Radfahrstreifens, der auf der Fahrbahn verläuft, allerdings vom Kfz-Verkehr getrennt ist
    Darstellung eines Querschnittes für einen Einrichtungsradweg mit getrenntem Fußverkehr
    Darstellung eines Querschnittes für einen Zweirichtungsradweg mit getrenntem Fußverkehr
  • Verbindungen auf Nebenstraßen

    Damit sind Fahrradstraßen gemeint, da eine Führung im Mischverkehr bei einer Raddirektverbindung nicht verwendet wird. Eine Fahrradstraße kann sowohl inner- als auch außerorts vorkommen.

    Nachfolgend ist das Beispiel einer innerörtlichen Fahrradstraße dargestellt:

    Darstellung eines Querschnittes für eine innerstädtische Fahrradstraße

Bisherige Meilensteine

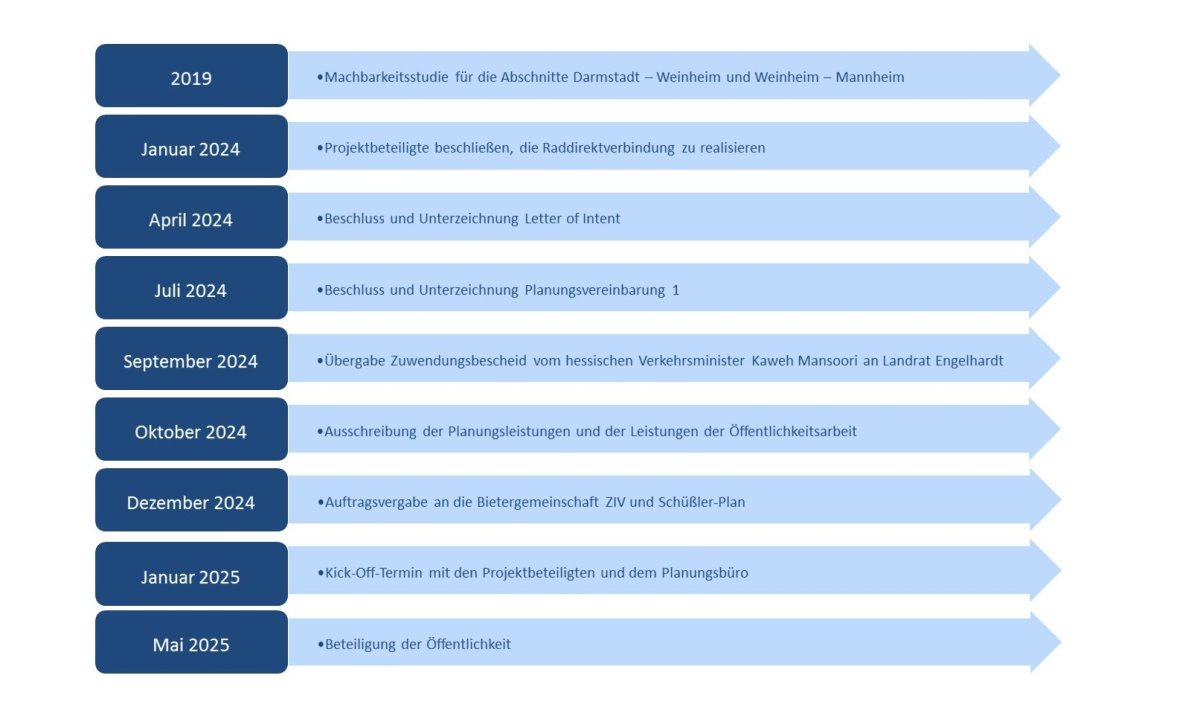

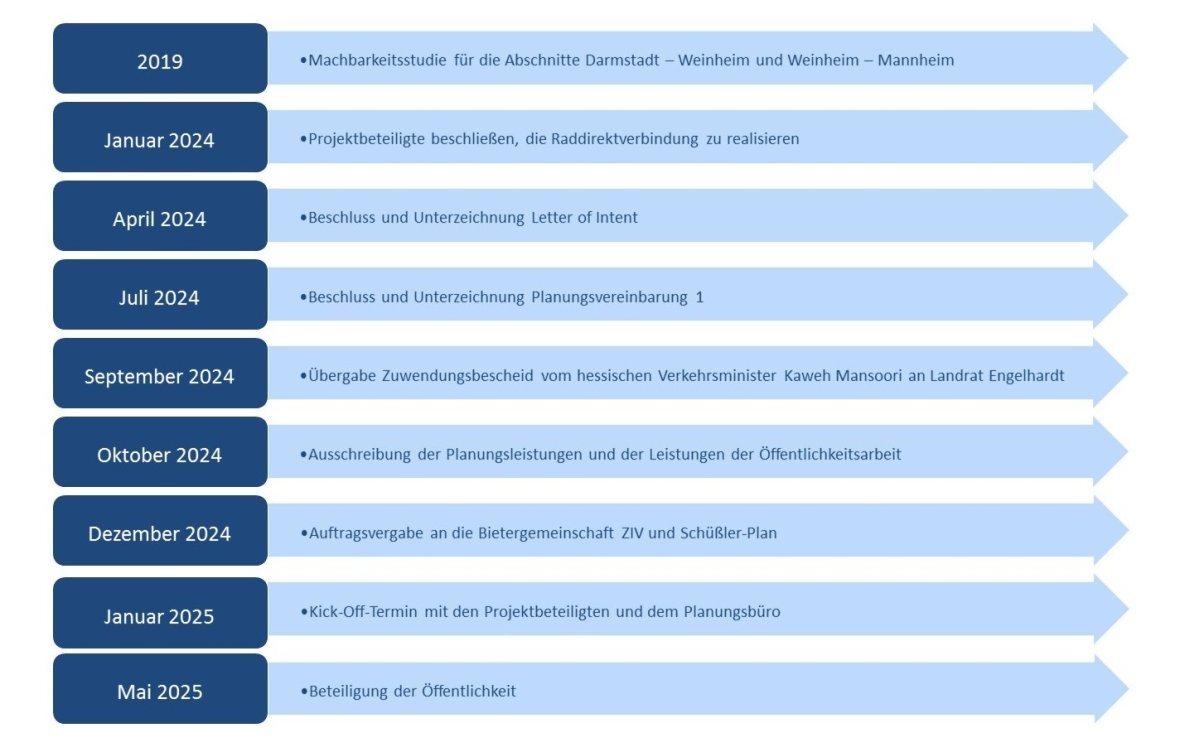

Zeitstrahl mit durchgeführten Meilensteinen: 2019: Machbarkeitsstudie für die Abschnitte Darmstadt – Weinheim und Weinheim – Mannheim. Januar 2024: Projektbeteiligte beschließen, die Raddirektverbindung zu realisieren. April 2024: Beschluss und Unterzeichnung Letter of Intent.  Juli 2024: Beschluss und Unterzeichnung Planungsvereinbarung 1. September 2024: Übergabe Zuwendungsbescheid vom hessischen Verkehrsminister Kaweh Mansoori an Landrat Engelhardt. Oktober 2024: Ausschreibung der Planungsleistungen und der Leistungen der Öffentlichkeitsarbeit. Dezember 2024: Auftragsvergabe an die Bietergemeinschaft ZIV und Schüßler-Plan. Januar 2025: Kick-Off-Termin mit den Projektbeteiligten und dem Planungsbüro. Mai 2025: Durchführung der Beteiligung der Öffentlichkeit.

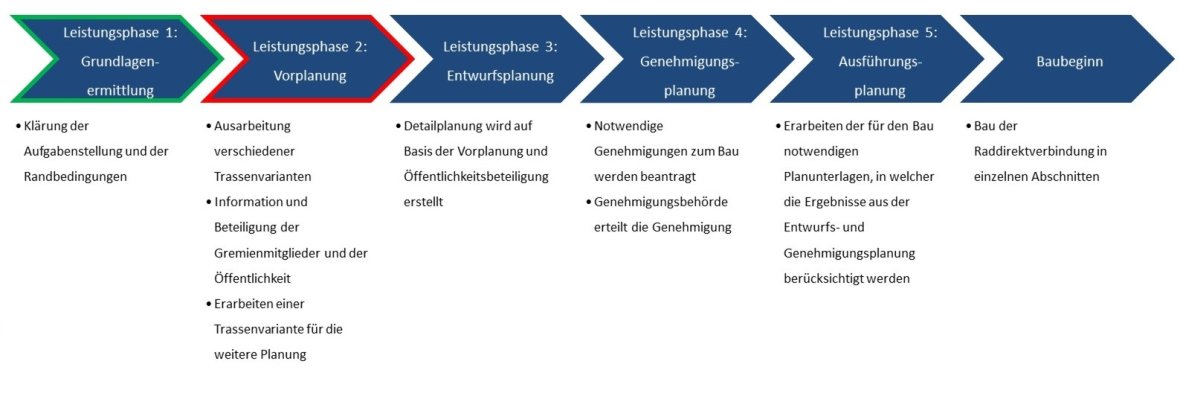

Projektphasen


Leistungsphase 1: Grundlagenermittlung 	Inhalt Leistungsphase 1: Klärung der Aufgabenstellung und der Randbedingungen.  	Leistungsphase 2: Vorplanung Inhalt Leistungsphase 2: Ausarbeitung verschiedener Trassenvarianten; Information und Beteiligung der Gremienmitglieder und der Öffentlichkeit; Erarbeiten einer Trassenvariante für die weitere Planung. Leistungsphase 3: Entwurfsplanung 	Inhalt Leistungsphase 3: Detailplanung wird auf Basis der Vorplanung und Öffentlichkeitsbeteiligung erstellt. 	Leistungsphase 4: Genehmigungsplanung 	Inhalt Leistungsphase 4: Notwendige Genehmigungen zum Bau werden beantragt; Genehmigungsbehörde erteilt die Genehmigung. Leistungsphase 5: Ausführungsplanung Inhalt Leistungsphase 5: Erarbeiten der für den Bau notwendigen Planunterlagen, in welcher die Ergebnisse aus der Entwurfs- und Genehmigungsplanung berücksichtigt werden.  Baubeginn: Bau der Raddirektverbindung in einzelnen Abschnitten
